本網訊 近日,張家口發電公司8號機組國產DCS自主可控改造項目受電一次成功,標志著該項目從安裝階段正式進入調試階段。

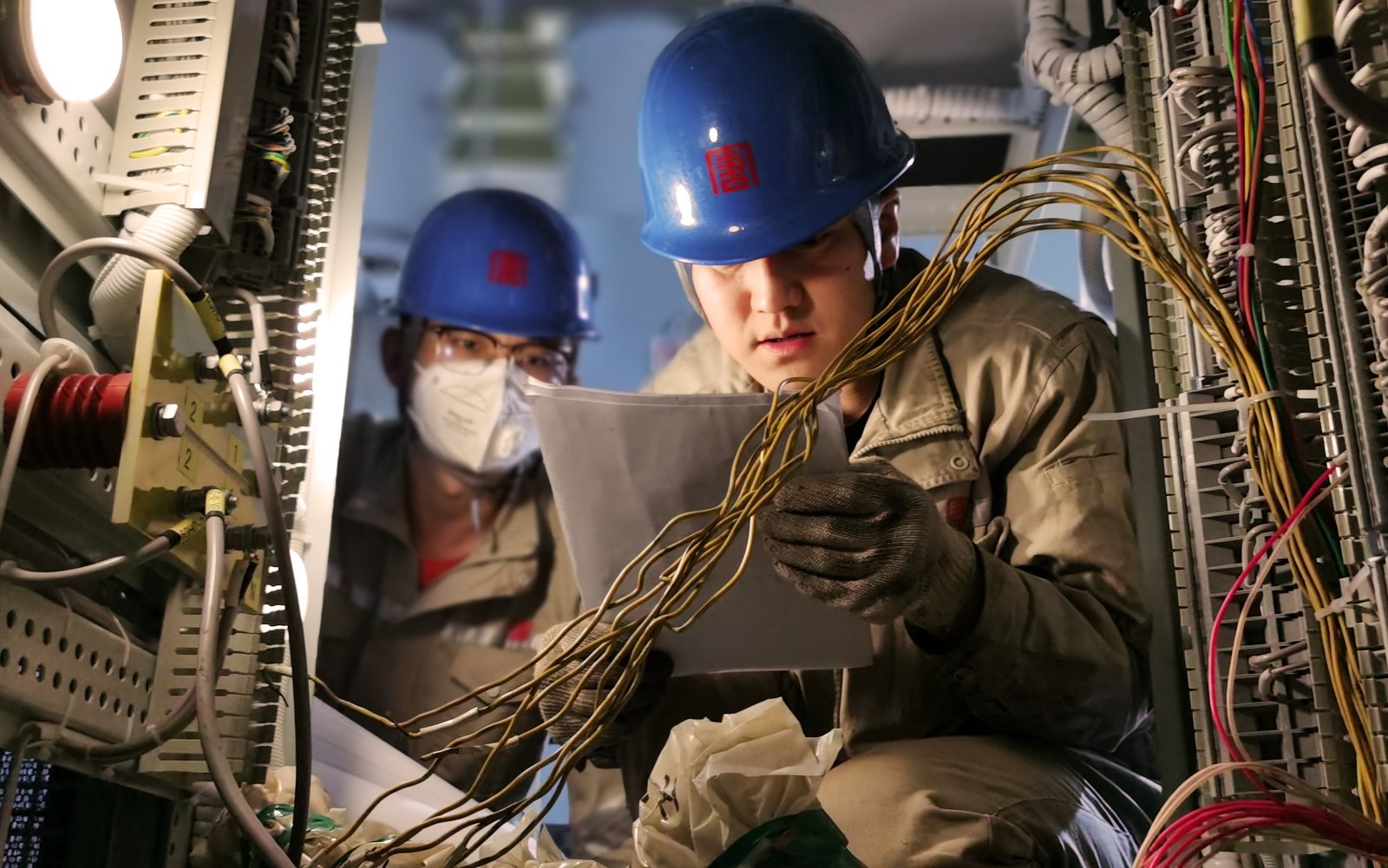

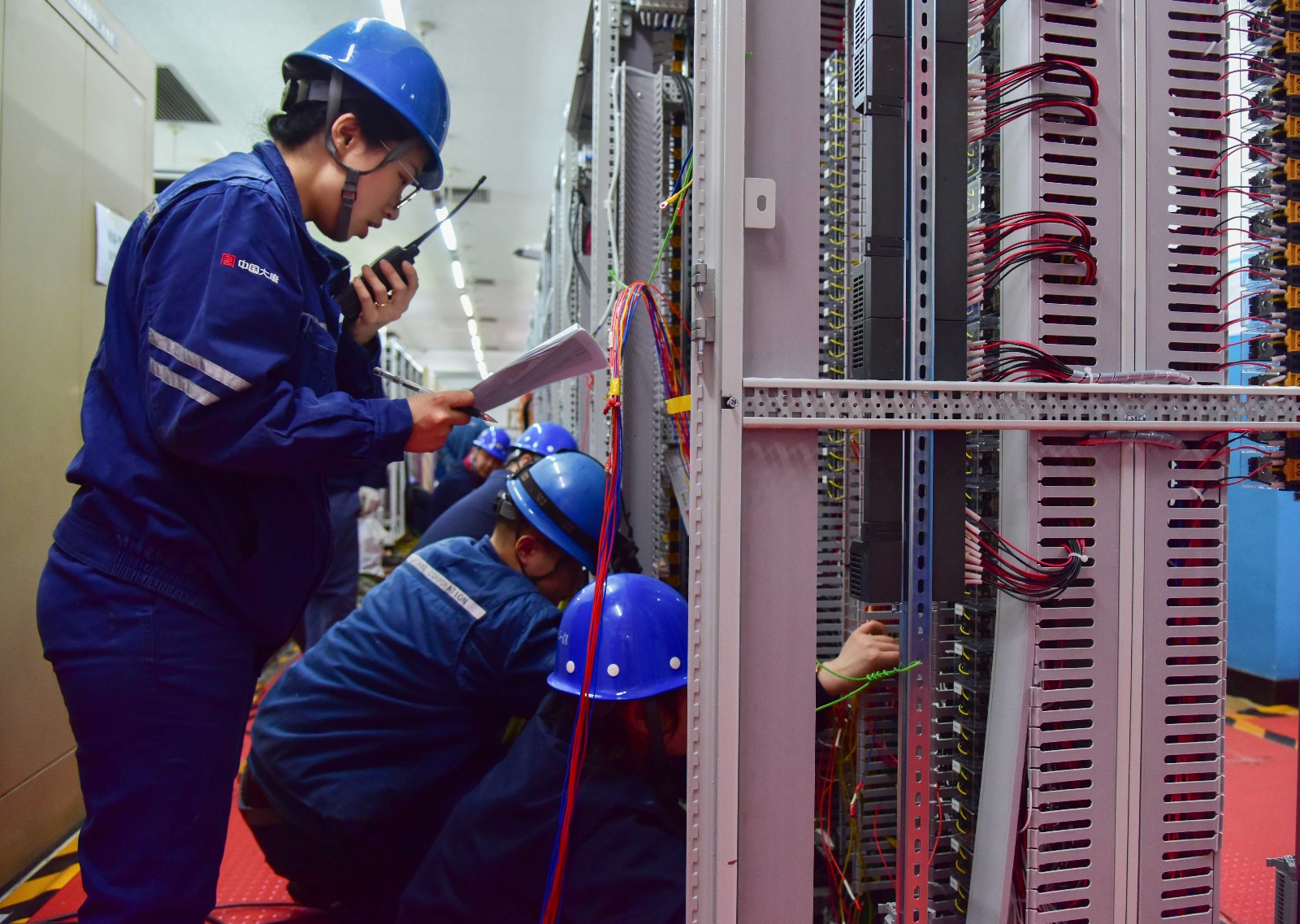

該項目是集團公司首批火電DCS自主可控改造項目,本次改造工期緊、任務重,該公司高度重視,匯聚合力,成立DCS改造小組突擊隊,爭分奪秒開展48面控制柜更換及拆接線、校線工作,從舊系統斷電到新系統具備上電條件歷時13天,為設備系統調試創造了有利條件,為實現8號機組成功并網打下堅實的基礎。
